۱۰ هزار کیلومتر مسیر ریلی، آزادراهی و بزرگراهی در کشور در دست ساخت است

|
۱۴۰۲/۱۱/۲۱
|
۱۲:۰۴:۵۴
| کد خبر: ۲۰۵۷۰۴۶
۱۰ هزار کیلومتر مسیر ریلی، آزادراهی و بزرگراهی در کشور در دست ساخت است
مدیرعامل شرکت ساخت و توسعه زیربناهای کشور گفت: ۱۰ هزار کیلومتر مسیر ریلی، آزادراهی و بزرگراهی در کشور در دست ساخت است که  ۸۰۰ کیلومتر پروژه آزادراهی امسال به بهره برداری می رسد.

به گزارش خبرگزاری برنا از قزوین؛ عزیزالله خادمی در حاشیه سفر به استان قزوین در گفتگو با خبرنگار برنا اظهارداشت: در زمینه توسعه زیرساخت های حمل و نقل کشور نزدیک به ۱۰ هزار کیلومتر مسیرهای مختلف ریلی، آزادراهی و بزرگراهی  در دستور کار ساخت داریم.

۱۰ هزار کیلومتر مسیر ریلی، آزادراهی و بزرگراهی در کشور در دست ساخت است

وی بیان کرد:  در بخش بزرگراهی و راه اصلی ساخت شش هزار کیلومتر در دست اجراست.

خادمی بیان کرد: جاده قزوین به الموت مسیر تحولی در منطقه ایجاد خواهد کرد که انتهای آن به تنکابن می رسد که فاز اول آن در استان قزوین به طول  ۶۲ کیلومتر هم اکنون۹۰ درصد پیشرفت فیزیکی دارد.

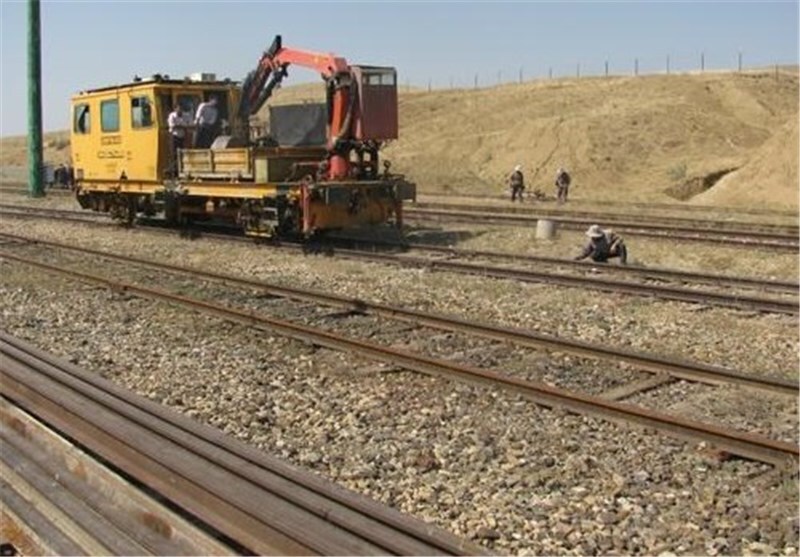

وی گفت: در بخش آزادراهی ۸۱۰ کیلومتر آزادراه در دست اجراست و در بخش ریلی نیز سه هزار و ۳۰۰ کیلومتر ریل در کشور در حال اجراست که به مرور ساخته می شود.

مدیرعامل شرکت ساخت و توسعه زیربناهای کشور تصریح کرد: در سال جاری قرار بود در بخش ریلی چهار پروژه ریلی به طول ۴۰۷ کیلومتر به بهره برداری برسد که دو برابر متوسط ساخت ریل در کشور بود.

۱۰ هزار کیلومتر مسیر ریلی، آزادراهی و بزرگراهی در کشور در دست ساخت است

خادمی بیان کرد:  برنامه ای ک در سال جاری داشتیم متوسط ساخت ریل در کشور حداکثر ۲۰۰ کیلومتر بوده که دو برابر شده است.

وی اظهارداشت:  بعد از انقلاب حدود ۱۶۰ کیلومتر خطوط ریلی در سال ساخته می شد که در ۱۰ تا ۱۵ سال گذشته حداقل متوسط ساخت شبکه ریلی به ۲۰۰ کیلومتر در کشور رسیده است.

خادمی افزود: در ۱۵ سال  حدود۲۰۰ کیلومتر در سال احداث شده و امسال در برنامه داشتیم که دو مسیر سنندج به همدان که استان کردستان را به شبکه ریلی متصل می کرد و بستان آباد به تبریز به بهره برداری رسید.

این مسئول تصریح کرد: این دو مسیر  نزدیک به ۲۰۰ کیلومتر بود و تا پایان سال مسیر ریلی رشت به کاسپین را به طول ۳۷ کیلومتر افتتاح می کنیم.

خادمی اظهارداشت:  توسعه شبکه ریلی از اقدامات بزرگ برای اتصال شمال به جنوب کشور است که  ۳۷ کیلومتر تا پایان سال به بهرداری خواهد رسید.

این مسئول گفت: یک پروژه نیزاتصال مسیر راه اردبیل به شبکه ریلی است که ۹۲ درصد پیشرفت دارد که در اوایل سال ۱۴۰۳ به بهره برداری می رسد.

خادمی تصریح کرد: در حوزه ریلی عملکرد بالای متوسط سالانه ساخته شده است که تا پایان سال به بهره برداری می رسد.

وی بیان کرد: در بخش آزادراهی پنج پروژه در دستور کار بوده که بخشی افتتاح شده و ۸۱۰ کیلومتر باقی مانده و ۲۹۳ کیلومتر در برنامه ساخت آزادراه در برنامه سال جاری قرار دارد.خ

ادمی افزود: متوسط ساخت آزاده راه در کشور افزایش یافته که تاکنون ۱۰۴ کیلومتر ساخته شده که سه برابر گذشته بوده و این کار اقدام بزرگی در شبکه آزاده راهی کشور محسوب می شود.

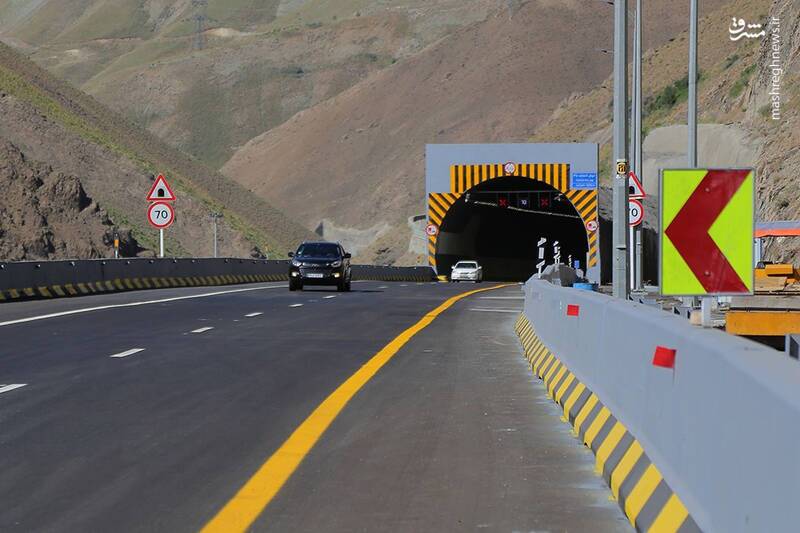

 وی گفت: آزاد راه شیراز به اصفهان ۲۱۲ کیلومتر و منطقه تهران به شمال ۲۲ کیلومتر و در مجموع نزدیک به ۲۳۴ کیلومتر افتتاح شد که بیش از دو برابر متوسط توسعه آزادراهی به بهره برداری رسیده است.

خادمی اظهارداشت: سومین آزادراه در مسیر آزادراه قزوین به رشت یک گلوگاه در منجیل دارد که این گیر امسال رفع خواهد شد و تا پایان سال  به بهره برداری خواهد رسید که طول این آزاده راه هشت و نیم کیلومتر است.

وی گفت: دلیل تاخیر در این مسیر رفع معارض و سختی  ساخت بود که یکی از سخت ترین مشکلات آزاد راهی است که هم اینک یک باند می سازیم باند رفت و در زمان  پیک ترافیک را عبور می دهد.

۱۰ هزار کیلومتر مسیر ریلی، آزادراهی و بزرگراهی در کشور در دست ساخت است

خادمی افزود:  دو آزادراه دیگر شامل مسیر صوفیان به تبریز و بخشی از آزادراه مراغه به هشترود در دست ساخت است که امسال به پایان سال نمی رسند وهم اکنون ۹۲ درصد پیشرفت دارند و در بهار سال آینده به بهره برداری می رسد.

وی گفت: در بخش بزرگراهی از شش هزار کیلومتر تا امروز ۴۷۱ کیلومتر تکمیل شده و در دهه فجر به بهره برداری رسیده و ۱۱۳ کیلومتر در هفته دولت بهره برداری شده و تا پایان سال هم در استانهای مختلف مجموعا ۸۰۰کیلومتر دیگر افتتاح شده و برنامه ما تکمیل خواهد شد.

انتهای پیام
